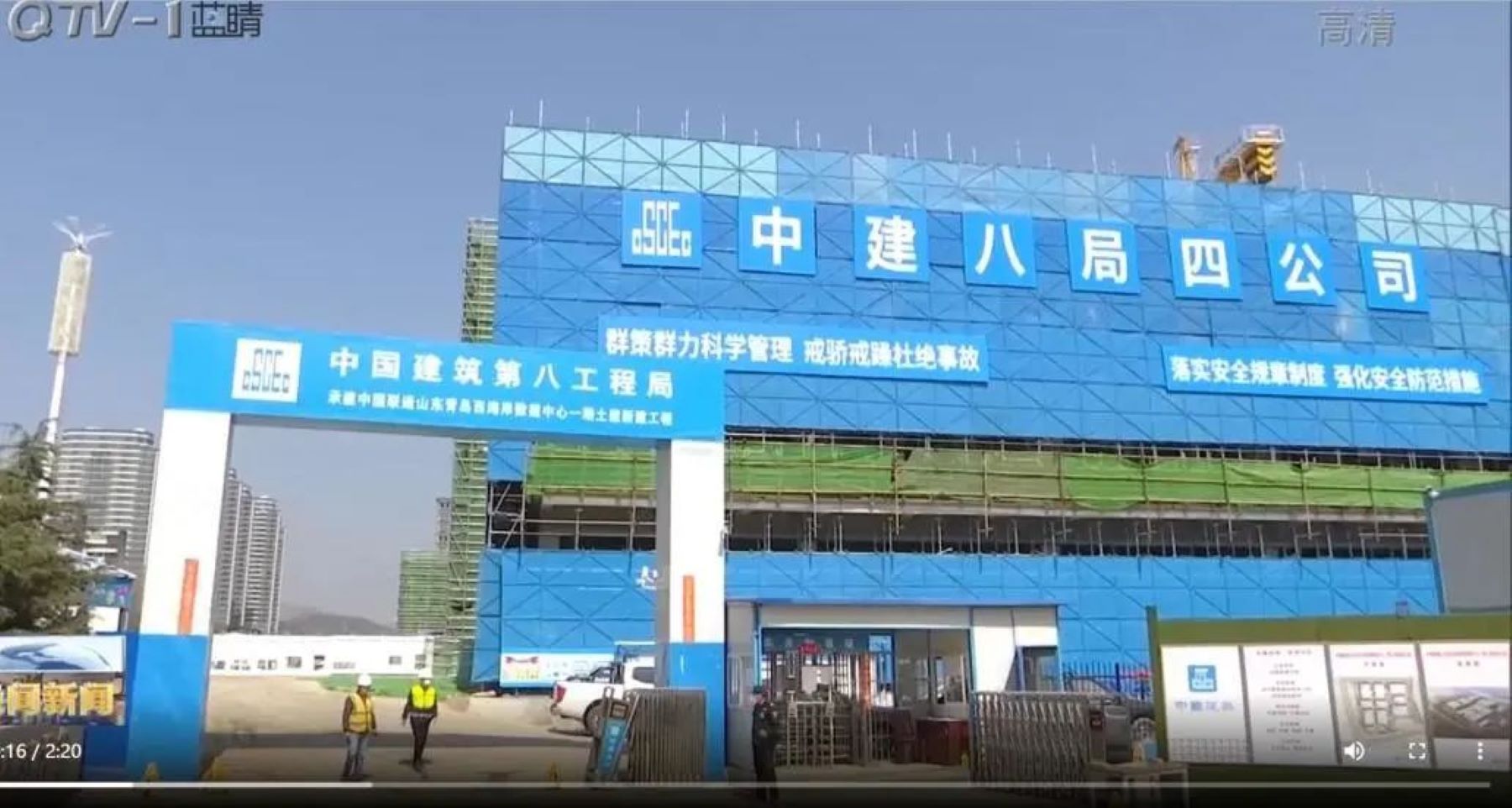

近日,青島電視臺以《西海岸新區一批重點項目主體竣工 積蓄發展新動能》為題,長篇幅報道八局四青島聯通數據中心、青島國際海洋信息港1.7區項目建設的最新進展。
青島電視臺報道
青島聯通數據中心

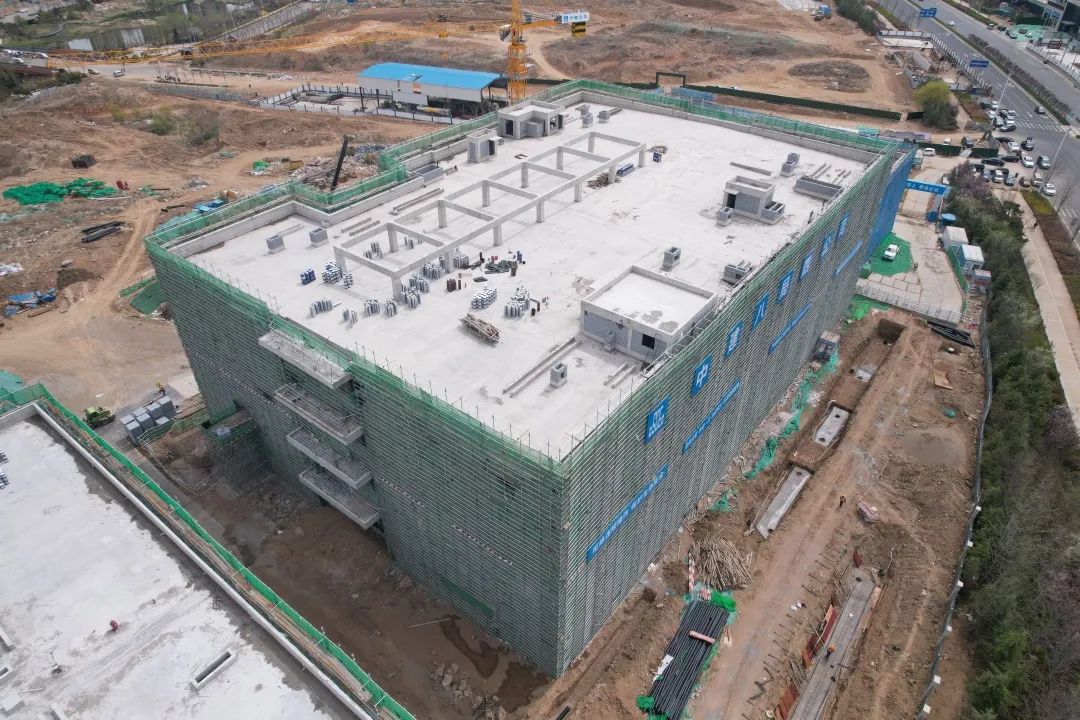

中國聯通山東青島西海岸數據中心一期土建新建工程項目,位于西海岸新區靈山衛街道辦事處星海灘路(原華山路)以東、珠山路以北,地塊總面積約118.26畝,整體規劃三期。一期建設規模約36410. 68平方米,主要包含2棟數據中心機房樓、1棟動力中心、1棟綜合支撐用房、1個園區門衛室,以及補水池、泵房等數據中心配套設施。二、三期均規劃2棟數據中心、1棟動力中心,一、二、三期總建筑面積103020. 58平方米。項目建成后將成為中國聯通華東區域主要數據存儲中心,是山東省主要的大數據計算、服務中心。
新工藝、新技術、奮力加速工期進展!
強夯技術

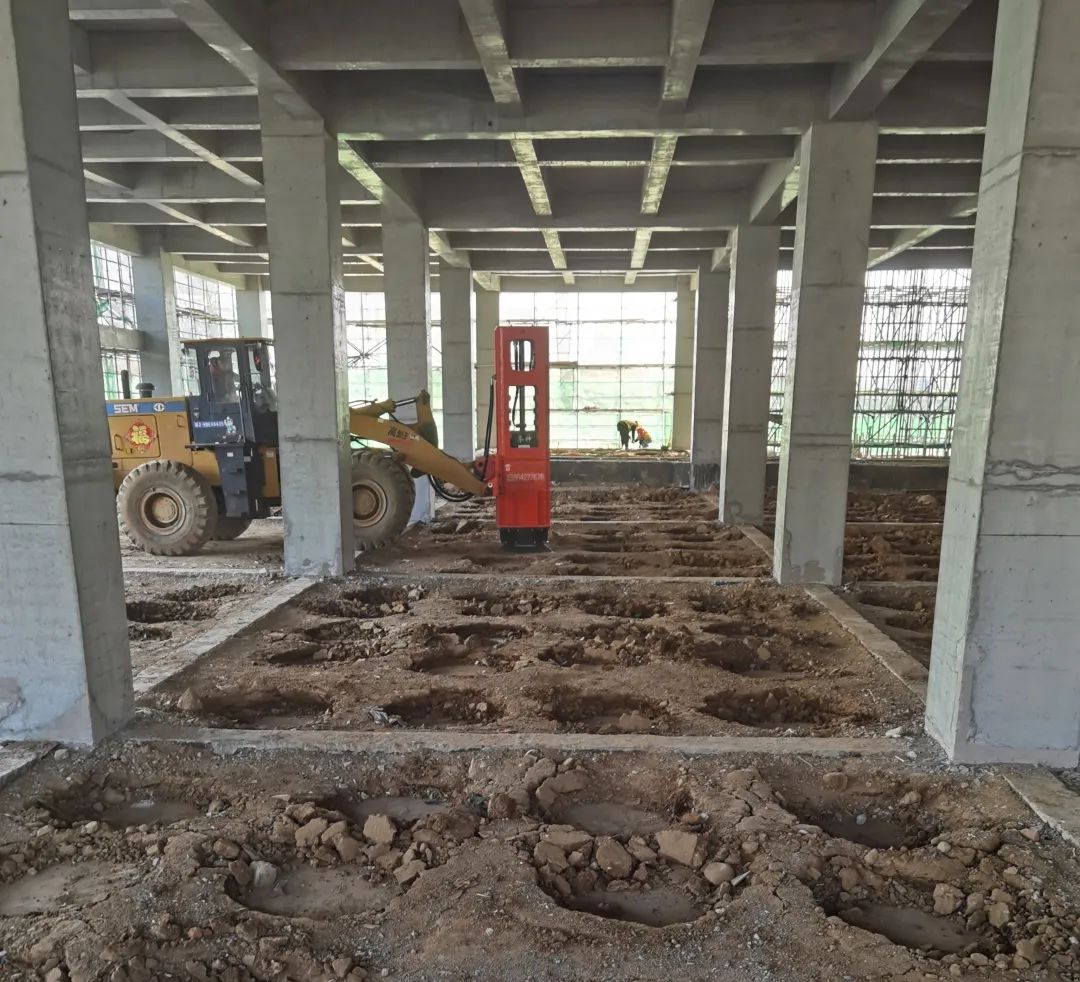

項目單體1#數據中心及2#數據中心室內回填土面積高達3800㎡,作為室內超大面積回填土地面施工,如何系統的提高室內回填土的壓實度是目前地面施工質量中所面臨最大的問題,回填土壓實度不足極易導致后期地面開裂,因此項目部綜合考慮,調研新機械,新方法,最終采用新型室內強夯技術,加速工期進展,較原有的計劃工期提前一個月以上。
滄海橫流顯本色,危難時刻兼真章!

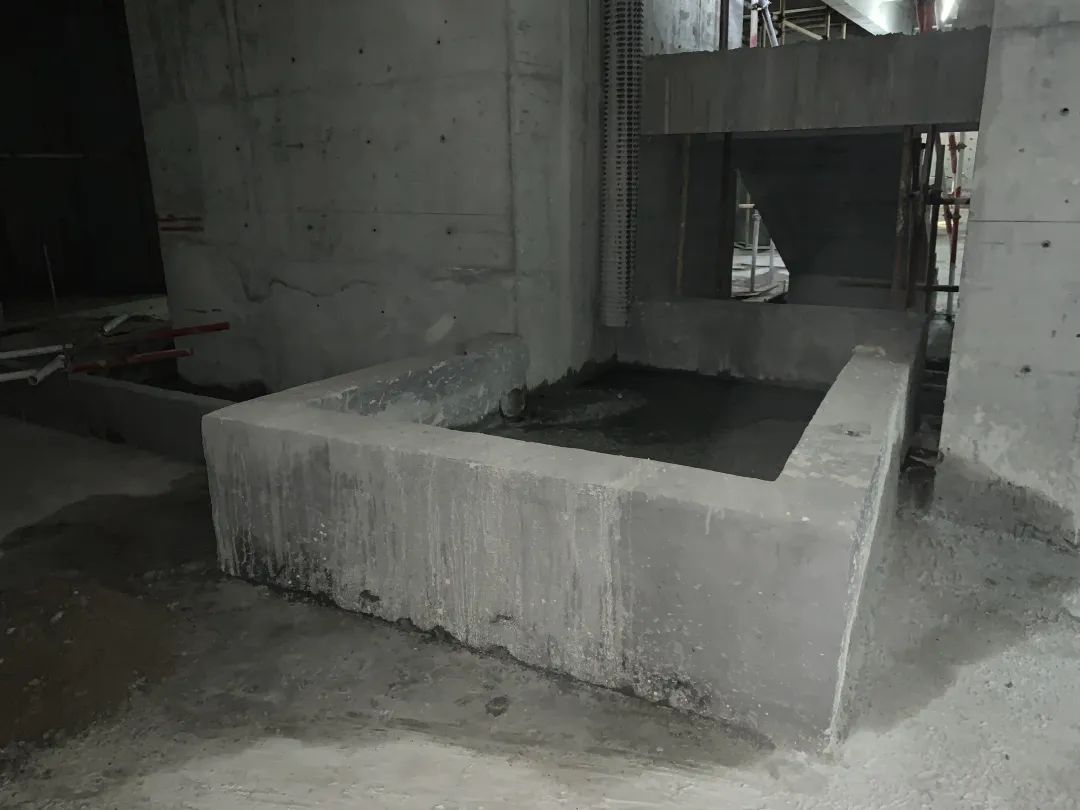

物資進場
面對青島疫情復發,山東地區疫情的蔓延引發的現場材料緊缺,外地材料無法進場,尤其對于二次結構所需要蒸壓加砌塊的每天400m3進場,材料的緊缺嚴重影響了項目工程進展。項目部全體人員臨危不亂、迎難而上,多途徑多方面積極尋找可替代貨源,最終僅用了兩天半時間就解決了材料緊缺問題,得到了建設單位的一致好評。
聯通數據中心項目(一期)的交付,將對西海岸的5G、人工智能數據存儲起到很好的龍頭帶動作用。
青島國際海洋信息港1.7區項目
青島國際海洋信息港(光谷軟件園)1.7區工程位于青島西海岸新區峨眉山路396號,青島國際海洋信息港內,總建筑面積約10.1萬㎡,共計2棟單體,建筑高度83.8/99.7m;本工程致力于打造國家高端數字經濟轉型升級示范區、新經濟產業核心引領發展高地,并成為推動青島市經濟高質量發展的新動能和強引擎。以數字經濟為核心的新一代信息技術為主導產業方向,重點聚焦引進人工智能、5G、工業互聯網、智能制造、醫療健康、人力資源及產教融合等產業標桿項目。項目全部建成并投入運營后,預計可聚集各類數字經濟和新經濟領域標桿產業項目和企業機構200余家,聚焦中高端產業人才5000余人,實現年產值30億元,實現年稅收約2億。
場布策劃優化,創新管理創效
本工程占地面積約1.4萬㎡,基坑開挖面積為1.2萬㎡,而基坑邊到紅線外就只有2~8米不等,且基坑北側為另一工程,現場既形成不了回路,也無法集成料場。項目部策劃四個階段的3D場布以接近真實的工況。尤其是在基礎階段:重新回填土石方修筑坡道引入到基坑內,將一部分地下室作為施工料場使用,后面二次施工;現場臨建道路、料場,采用了永臨結合方式,基坑內的清槽、墊層一次性完成,之后再鋪設鋼板,修筑臨臨時道路和料場,既減少二次臨時道路、料場硬化的成本投入,也大大的減少二次開挖難度和工期。
技術創新引領,成果總結沉淀
主樓地下室施工完成后,及時采用創新的架空式JS復合板新型技術,借助外腳手架,直接施作防水、防水保護層,一次性完成外墻回填前必要工序,較原有磚墻砌筑保護方式直接節省工期1個月以上,給料場的二次遷移創造了大量時間、空間,有效的推動地下室在雨期前完成了主體結構施工,確保了重要節點計劃的順利完成。

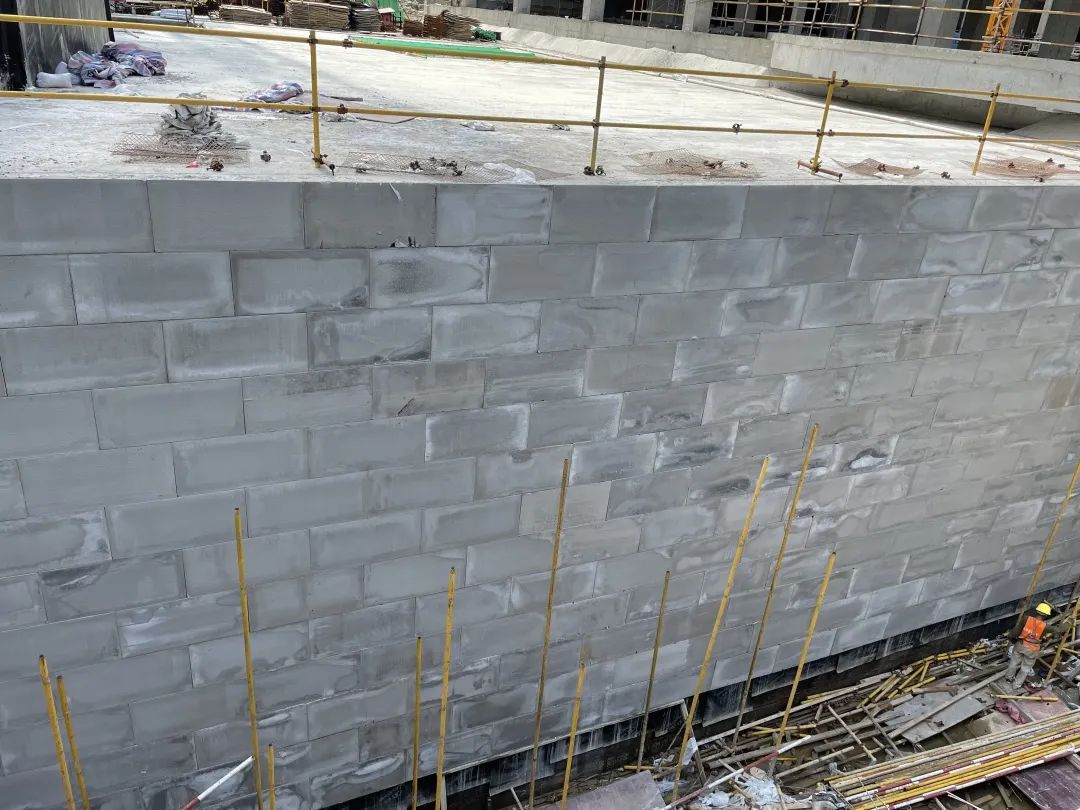

JS復合板完成效果
主體結構施工過程中,除了嚴格落實公司《精品工程實施指南》外,還自有創新技術:在核心筒墻體上,采用可周轉泵管卡扣,加強了泵管的穩定性,減少了隱性的支出;在風井洞區域,安裝泵管砼渣清運通道,將其運輸?shù)降叵率?,進行干濕分離,將過濾的砼渣進行房心回填,減少建筑垃圾,提高了材料利用率、現場空間利用率。
干濕分離
項目部總共申請專利6項,工法2篇,論文3篇,組織專家論證4次,組織內外部設計專家研討3次;有效的推動了項目部施工安全、進度和質量控制,大大的縮短了施工工期。
目前,本項目正進入粗裝修收尾,幕墻、室外景觀施工階段,項目部嚴格遵守地方政府、公司的防疫政策,在確保安全的前提下,始終以省優質結構的質量標準,穩步推進工程施工進度。在晚進場2個月的條件下,預計將在今年8月份竣工,較合同工期提前3個月交付。
