工程動態
僅81天!八局四青島聯通數據中心項目主樓喜封金頂
發布時間: 2022-02-10 分享到:

近日,八局四青島聯通數據中心一期工程數據中心主樓喜封金頂,并獲得業主表?yè)P(yáng)信一封。

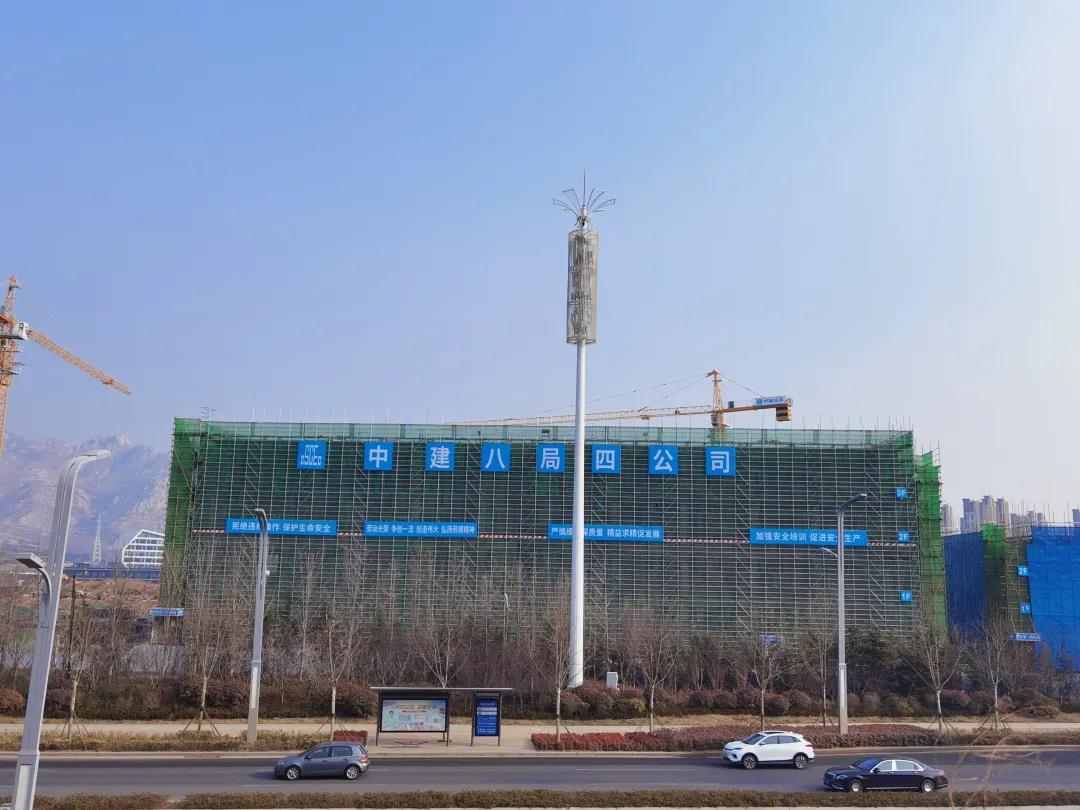

▲項目全景

自開工以來,項目部迎難而上,迅速組織,采取鋼筋場外加工、預定柴油發電應急保障等措施,確保工程順利進行。項目多輪推演,倒排工期,制定了精準度較高的年度總進度計劃,總計劃層層分解,周計劃以0.5工日進行排列,各部門掛圖作戰,每日盤點進度、人員、機械、物資情況,每周進行進度糾偏,實現了月計劃100%符合、年度計劃提前5天完成封頂。

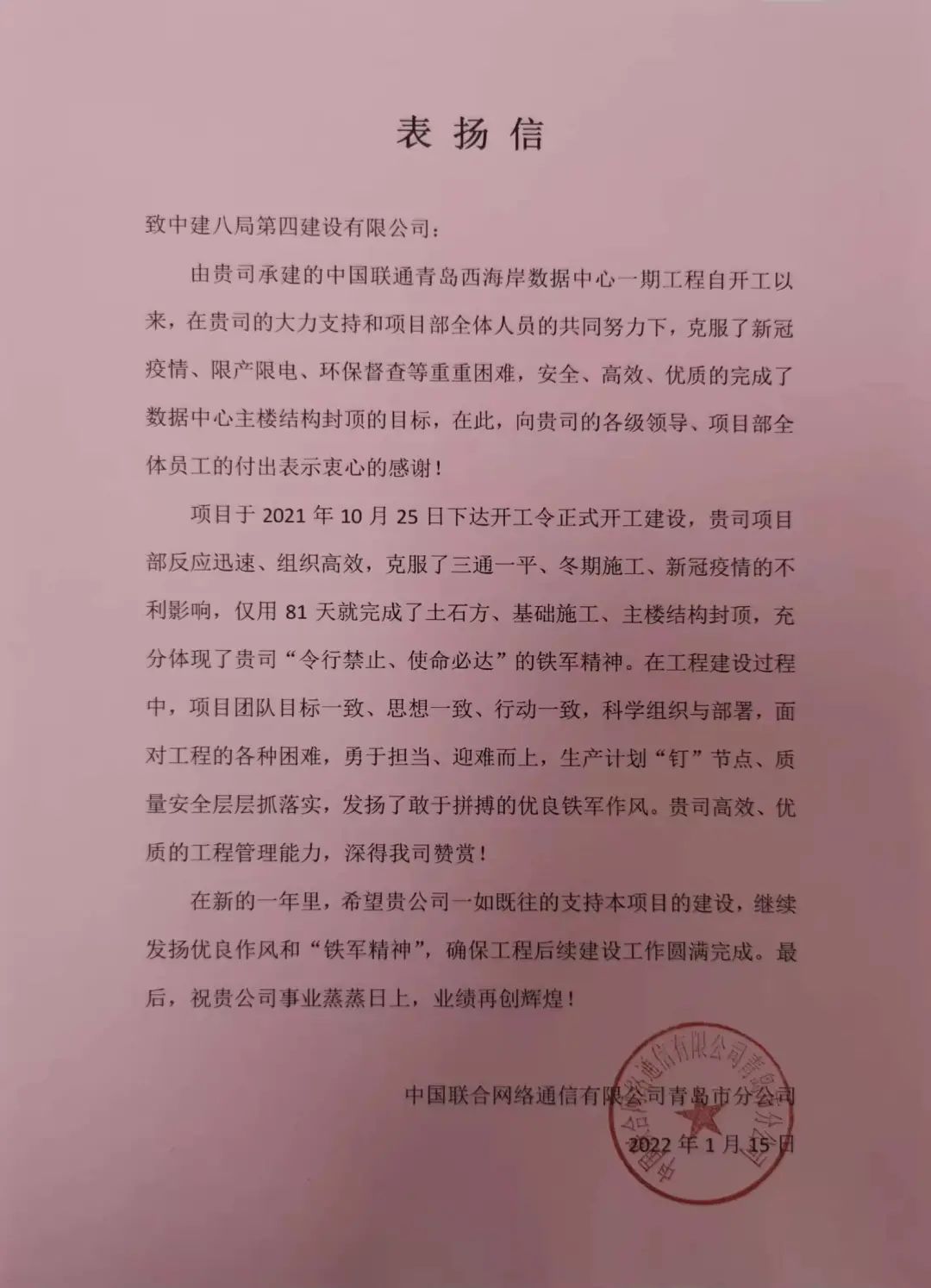

▲表?yè)P(yáng)信

工程含鋼量達75Kg/㎡,日消耗鋼筋高峰期達到110t,鋼筋料場僅使用45天就實現了拆除;期間克服了冬期施工的不利影響,采用了負溫澆筑正溫養護方法等措施,實現了混凝土無受凍情況發生。項目從平衡土方開挖及回填7萬余方、石方破碎1.5萬方、超深換填7000方,到筏板基礎、錐形獨基、異標高地梁、地下室,到地上主體封頂僅用81天!現場良好的質量成型效果、高效的施工組織,獲得聯通公司、靈山灣建設指揮部一致贊賞!

項目建設歷程

2021.10.25

項目開工

項目迎難而上,迅速組織,采取鋼筋場外加工,預定柴油發電應急保障等措施,確保工程順利開工,通過多輪推演,倒排工期,實施掛圖作戰,過程計劃管控高效、精準。

2021.10.29

第一塊墊層順利澆筑

伴隨著泵車的一聲長鳴,聯通數據中心項目第一塊墊層順利澆筑,項目全體管理人員嚴陣以待,開始進入結構封頂?shù)褂?jì)時。

2021.11.21

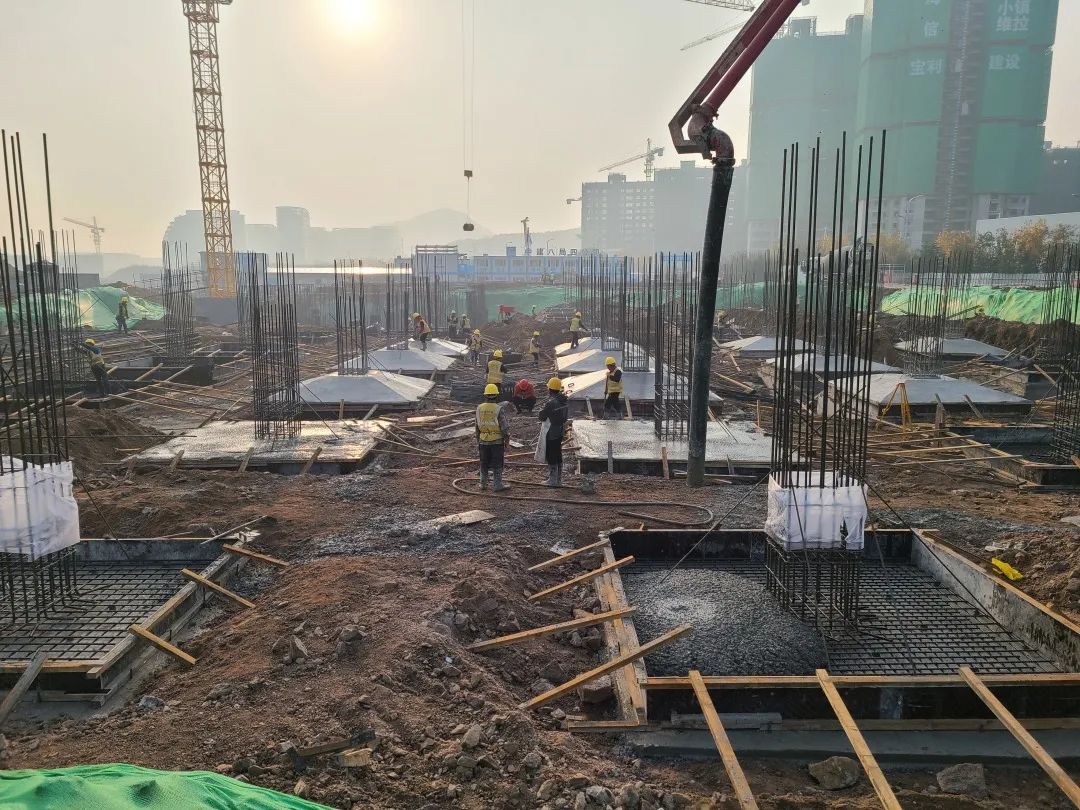

主樓獨立基礎順利澆筑完成

項目主樓獨立基礎順利澆筑完成,標志著聯通項目正式進入主體施工階段。項目從平衡土方開挖及回填7萬余方、石方破碎1.5萬方、超深換填7000方,到筏板基礎、錐形獨基、異標高地梁、地下室結構澆筑,總用時23天。地基與基礎階段的節點達標為后面的主體結構施工搶贏了時間!

項目簡介

▲項目效果圖

青島聯通數據中心一期項目位于青島市黃島區,工程建筑面積3.6萬㎡,占地2.5萬㎡。主樓1#、2#數據中心廠房為純鋼筋混凝土框架結構,單層建筑面積達3600㎡,地下1層、地上4層(局部5層),合同工期僅360天。建成后將成為中國聯通華東區域主要數據存儲中心,是山東省主要的大數據計算、服務中心。
